Bauliche Sanierung Maschinenhaus Stöchelsberg
Auftraggeber
Zweckverband Wasserversorgung Oberes Kollbachtal
Hauptstr. 19
84168 Aham
Projektbeschreibung

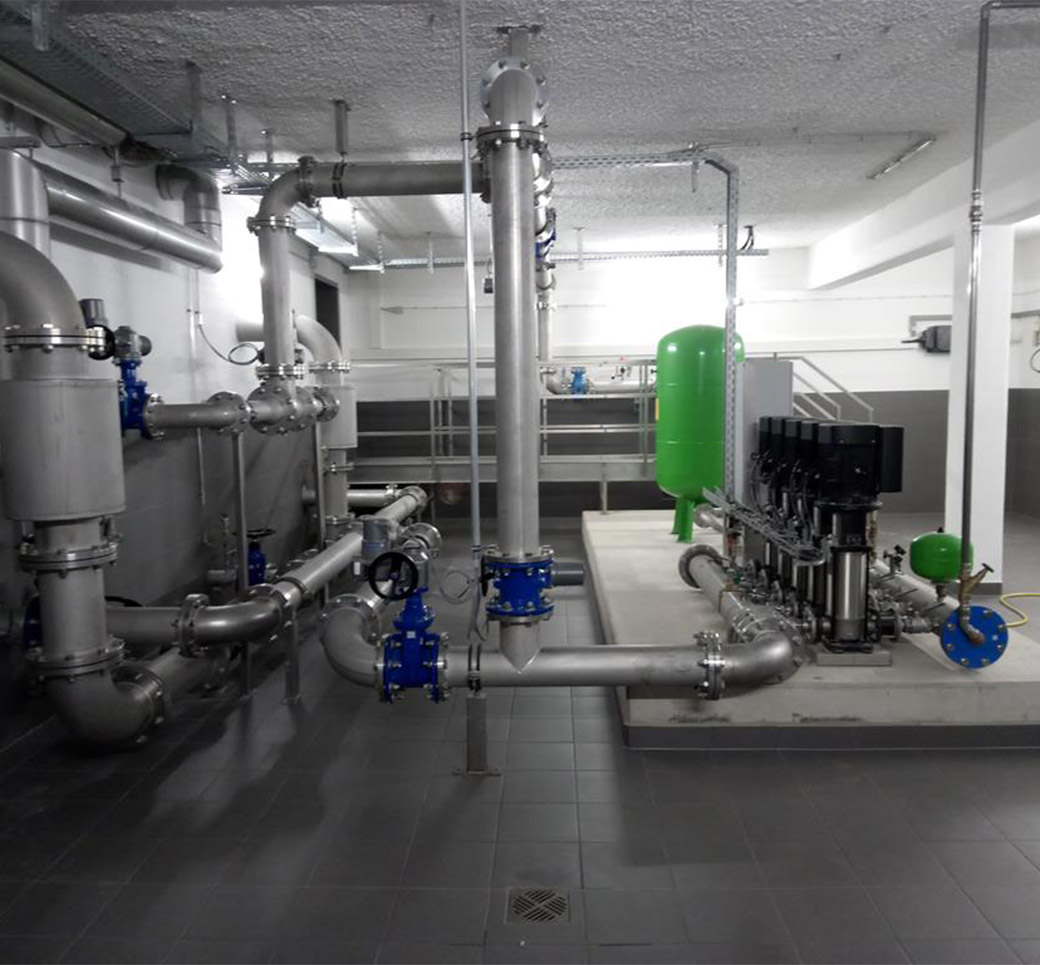

Der südliche Teil des Versorgungsgebiets des Zweckverbands Wasserversorgung Oberes Kollbachtal wird aufgrund seiner Höhenlage nicht über Hochbehälter, sondern über zwei Druckerhöhungsanlagen versorgt. Das Maschinenhaus Stöchelsberg beinhaltet eine dieser beiden Druckerhöhungsanlagen. Die Pumpentechnik des Maschinenhauses wurde im Jahr 2012 komplett erneuert und umfasst 5 Kreiselpumpen Grundfos Hydro MPC-E 5 CRIE 20-7. Gegenstand des Auftrags war die bauliche Sanierung des Maschinenhauses sowie der Erneuerung der Hydraulischen Ausrüstung (ohne Pumpentechnik).
Mit der Planung der Sanierungsmaßnahmen wurden die Ingenieurbüros S² Beratende Ingenieure aus Barbing (IB S²) sowie Reißnecker und Eberhart aus Regensburg (IB RE) beauftragt.
Ausgangszustand
Das Maschinenhaus Stöchelsberg wurde im Jahr 1974 erbaut. Es handelt sich um ein Gebäude in Massivbauweise (Stahlbeton, Mauerwerk). Zu einem späteren Zeitpunkt wurden an der Westseite des Hauptgebäudes ein Werkstattgebäude sowie eine Lagerhalle angebaut. Im Rohrkeller des Hauptgebäudes sind die hydraulische Ausrüstung (Verrohrung, Armaturen) sowie die Druckerhöhungsanlage untergebracht. An den Rohrkeller sind zwei Saugbehälter angebaut. Beide Behälter umfassen je ein nutzbares Speichervolumen von 150 m³. Es handelt sich um zwei rechteckige, erdüberdeckte Stahlbetonbehälter.
Im Erdgeschoss des Haupthauses befinden sich ein Raum mit Notstromaggregat, ein Lagerraum sowie der Zugang zu den beiden Wasserkammern (Einstiegsöffnungen oberhalb der Wasseroberflächen). Im Obergeschoss des Haupthauses befinden sich Büroräume.
Die durchgeführte Sanierung umfasste im Wesentlichen die nachfolgend aufgeführten Maßnahmen:
- Rückbau der bestehenden Einstiege über d. Wasserflächen & Schaffung neuer Zugänge über Drucktüren im Rohrkeller (IB S²)
- Atmosphärische Trennung der Wasserkammern (IB S²)
- Umbau Stellfläche Notstromaggregat für neues Aggregat (IB S²)
- Erneuerung Fliesenbeläge, Verputzarbeiten / Sanierung Treppenhaus (IB S²)
- Rückbau bestehende Rohrdurchführungen in der Behälterwand und Einbau neuer Rohrdurchführungen (IB S²)

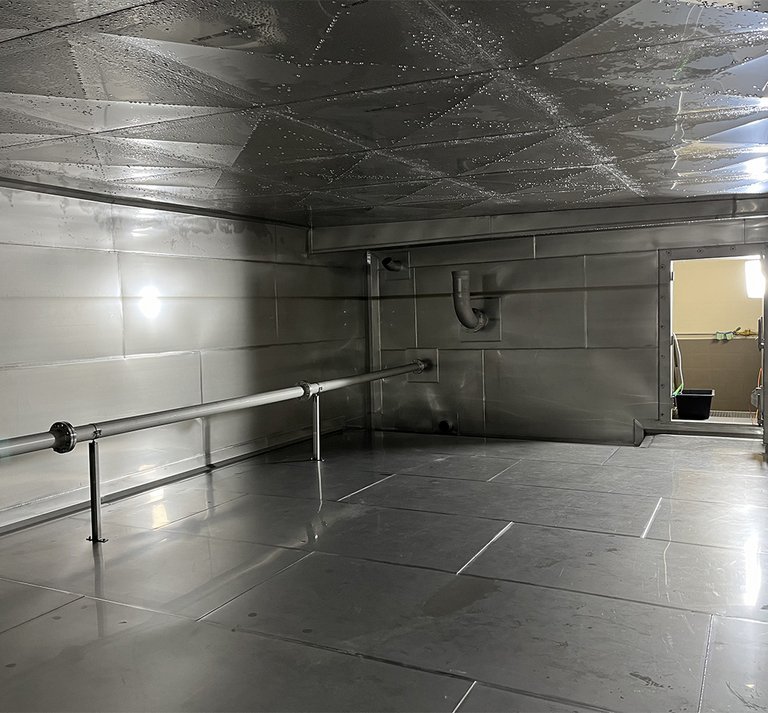

- Edelstahlauskleidung der Behälterkammern (IB S²)
- Erneuerung der Behälterabdichtung sowie der Behälterisolierung (IB S²)

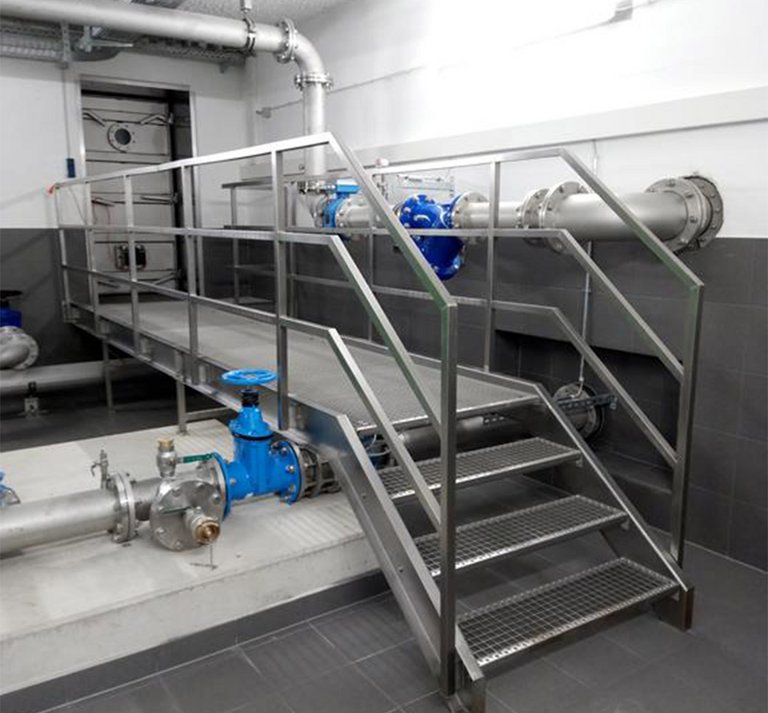

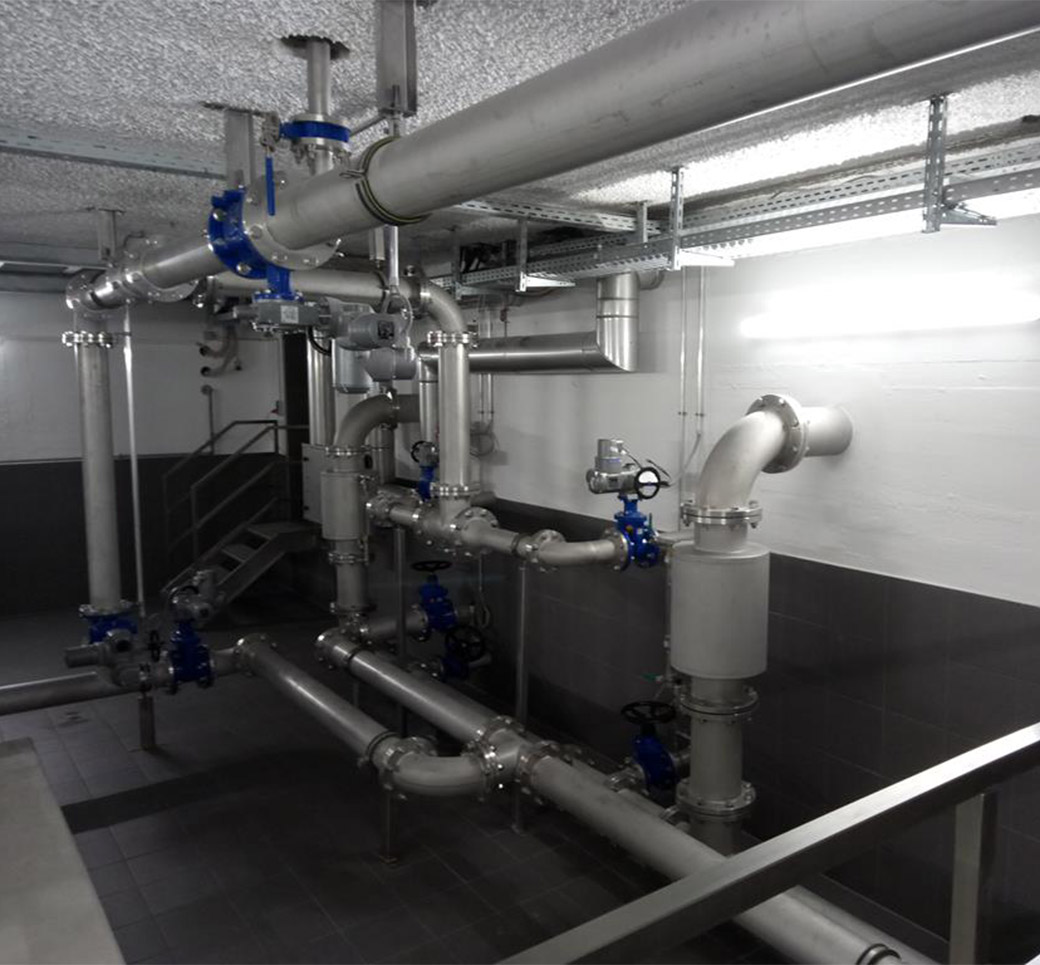

- Erneuerung der Verrohrung und Armaturen im Rohrkeller (IB RE)
- Erneuerung der Lüftungsanlage für die Behälterkammern (IB RE)
Ausführungsdaten
Pumpen I – III Fördermenge und -höhe
Nennförderstrom: 125 m³/h
Nennförderhöhe: 120 m
Volumen der Saugbehälter:
2x 150 m³
Jahreswassermenge
250.000 m³/a
Ingenieurleistungen HOAI 2013
§ 44 Ingenieurbauwerke Leistungsphase 1-3, 5-8
Planungszeitraum/Bauzeit
Planung: Oktober 2021 bis Februar 2022
Bauzeit: März 2022 bis April 2023
Projektkosten
Baumeisterarbeiten: 348.106,56 € brutto
Edelstahlarbeiten und Hydraulische Anlage: 386.688,08 € brutto
Planung
Thomas Poxleitner
Bauoberleitung / öBÜ
Andreas Schmid / Andreas Schedl
